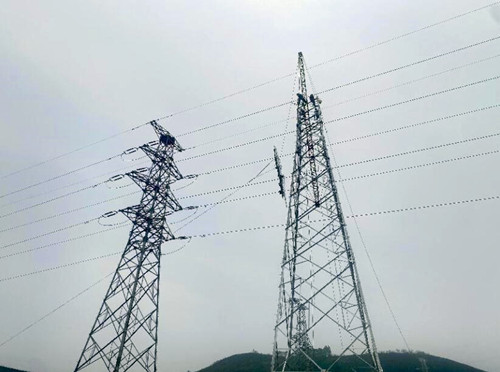

(通訊員 ???/span> 李生行)12月22日,中鐵一局電務公司承建的灌平高速公路電力遷改工程全線13處110kV電力線路、3處220kV電力線路遷改施工順利完成,為灌平高速后續施工掃清障礙。
該項目電力遷改工程涉及土建5個標段,現場需遷改電力線路較為分散,涉及范圍大,覆蓋區域較廣。為高效推進施工,項目部提前策劃,在開工前配合相關單位對各工點進行詳細調查,結合地勢、道路、征地難易情況等因素,合理做好施工調查和準備工作,制定了完善的遷改方案。全體人員積極參與協調,解決了所屬產權單位復雜、征地青賠難度大、停電手續辦理協調量大等各項問題。在施工中,項目部指派專人專職,加強協調,減少干擾,嚴格落實廣西交投“班前五分鐘”“紅袖章”等安全管理制度,持續強化“零事故、零缺陷、零容忍”的管理理念,順利完成了全部遷改施工任務。
灌平高速公路是《國家公路網規劃(2013年-2030年》縱線“G59”呼和浩特至北海高速公路的重要路段,線路起點位于灌陽縣新圩鄉附近,與廈門至成都國家高速公路相接,中鐵一局電務公司承建灌陽至平樂高速公路110kV-220kV電力遷改工程。
